5月12日,第四分公司承建的衢州塔底水利樞紐攔河壩改造工程傳來捷訊——在歷經寒潮雨雪和多次洪水的侵襲條件下,開建不到九個月的衢州塔底水利樞紐攔河壩改造工程提前完成下閘蓄水目標,標志著衢州塔底水利樞紐工程取得了階段性勝利。
衢州塔底水利樞紐攔河壩改造工程位于錢塘江中游,衢州市城區下游,衢江與烏溪江匯合口下游約350m的衢江河段,是衢江梯級開發的第一級樞紐。工程以水電開發和改善衢州市城區水環境為主,兼顧航運和改善灌溉條件等綜合開發利用。
項目自開工以來,備受當?shù)卣案骷?jí)相關部門的關注和期待。為了能夠順利完成節點工期目標,項目部努力克服了各種不利因素,狠抓工期,狠抓管理。春節后連續陰雨天氣持續長達一個多月,因上游持續暴雨天氣先后引發3次塌壩泄洪,導致下游圍堰及施工道路被沖毀。項目部通過增加人員、材料、設備配置,同時了加強施工現場管理,積極抓進度、搶工期,憑借堅定不移的信念和科學合理的組織,經過全體參建人員的不懈努力,終于在4月18日完成最后一孔啟閉機梁板澆筑,比合同節點工期提前一周。

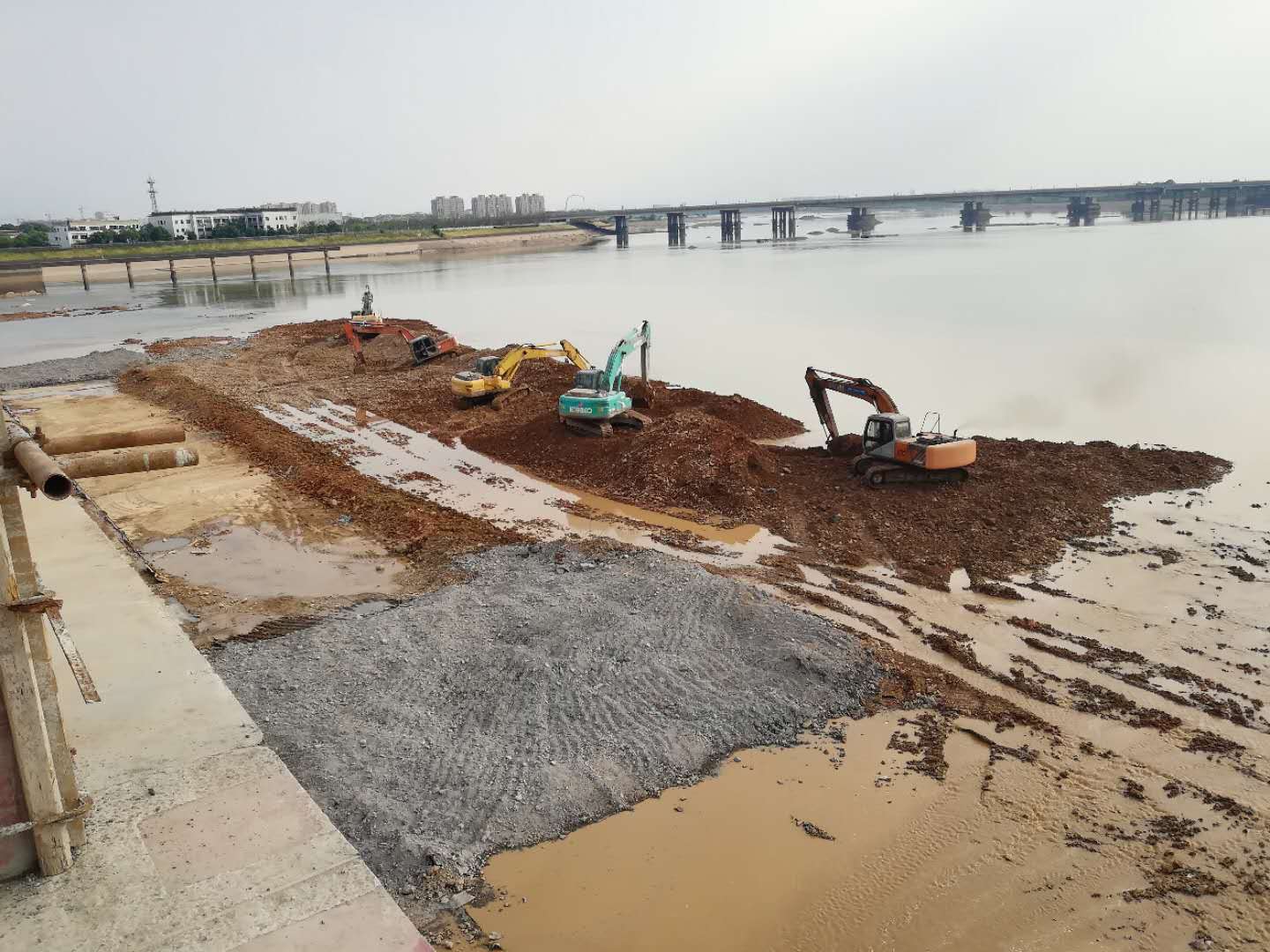

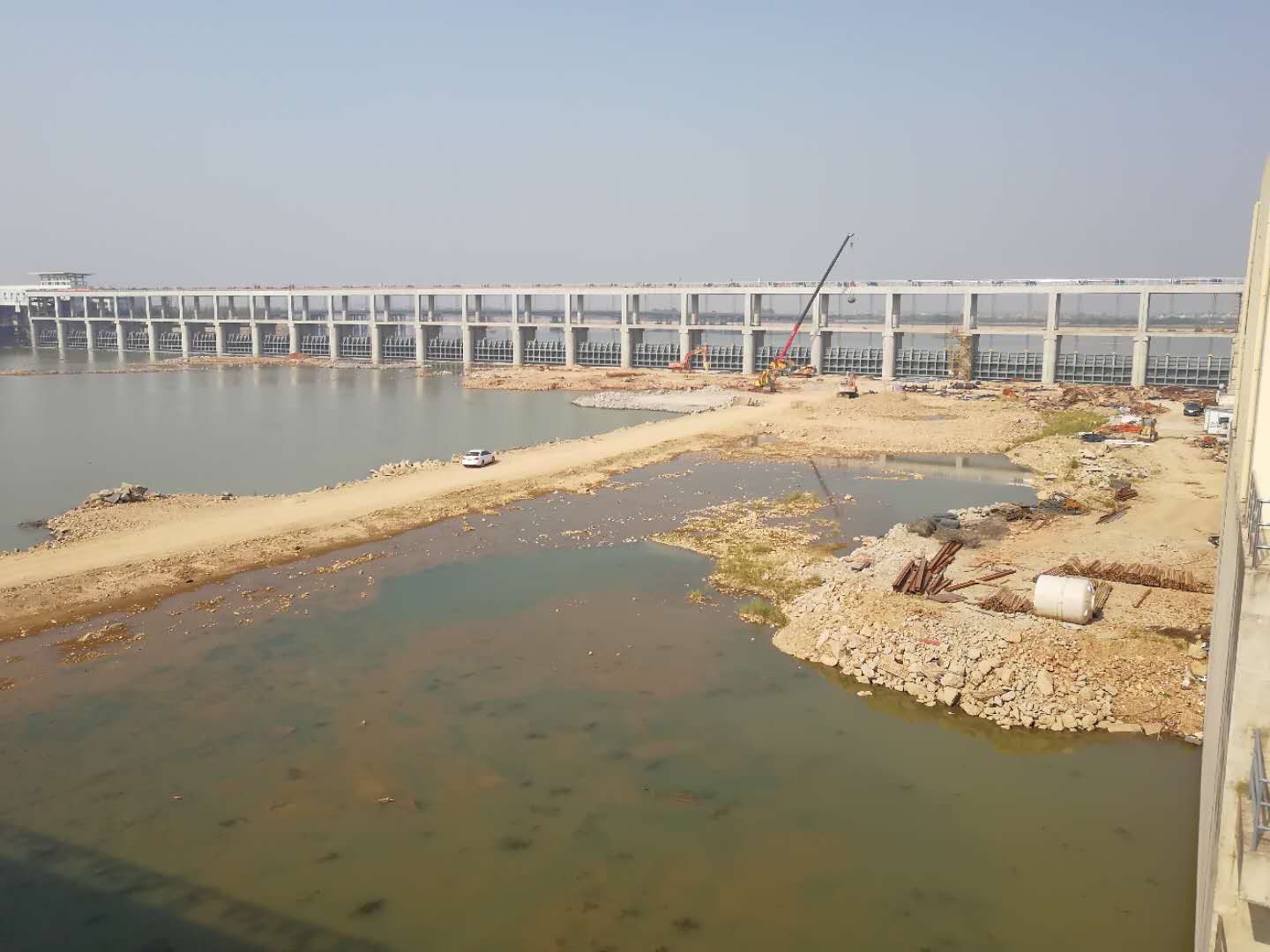

啟閉平臺施工完畢后,項目部立即調集十余臺大型土石方施工機械,加班加點,在一周之內完成了原5孔橡膠壩隔墩鑿除、止水槽等施工,并于5月11日完成了上游圍堰拆除工作,提前完成業主單位預定的蓄水目標,得到監理單位、業主單位和主管部門的贊譽。
項目部負責人表示,全體參建人員將繼續發揮思想統一、敢于拼搏的精神,嚴格按照施工生產經營模式的高標準、高質量、高效率的要求,圓滿完成施工任務,為公司再添豐碑。
